vendredi 26 mars 2010

Création de la terrasse et du drainage "épisode 1"




Vendredi 26 mars 2010


Nous avons métré la totalité de la terrasse pour ensuite calculer les matériaux nécessaires à sa construction.


Calcul des matériaux pour la construction de la terrasse

1/ Drainage autour de la maison :

Longueur exact: 55.50 m
Article
Quantité
Remarque
Drain d’épandage PVC diam : 100 de longueur 6m
10
Coude PVC 90°
6
Raccord en T
1
Film géotextile en rouleau de 25m x 1m
1
Cailloux « galet » 20/40
10 m3
10 cm en fond de drain et 30 cm au dessus ?
2/ Les fondations de la terrasse :

Longueur exact : 48.50 m
Article
Quantité
Remarque
Piquets de chantier en bois épointés
100
Pour réaliser le tracé des fondations et ensuite pour marquer les points de niveau du béton dans la tranchée des fondations
Rouleau de protection Delta MS d’une hauteur de 70 cm
24 m
Protection du mur du vide sanitaire
Semelle ferraille
48.50 m de long
Ferraillage des fondations. Les fondations ont une dimension de 40 cm de largeur sur 30 cm de profondeur
Fil recuit pour ligaturer le ferraillage
?
Chainage en ferraille
12 m
Pour renforcer les angles et le mur tous les 5 mètres
Hauteur 70 cm x 13 pièces = 9.1m = 2x6 m
Sacs de ciment en 35 kg
60
Sur une base de 10 sacs de ciment pour M3 de béton
Mélange à béton
11.2 T
Sur une base de 1860 kg de mélange à béton par M3 de béton
Ou livraison d’une toupie de béton
6 m3
3/ Parpaings et colle pour la terrasse :

Longueur exact des alignements de parpaings : 48.5m x 3 rangée = 145.5 m
Surface de parpaings: 30 m2
Article
Quantité
Remarque
Parpaing 20x20x50
291
Sur une base de calcul de 145.50 :0.50
Parpaing d’angle 20x20x50
39
Sur une base de calcul de 13 parpaings x 3 rangs
Sable à maçonner
1T500
Sur une base de calcul de 150 kg pour 3 m2 de parpaings
Sacs de ciment en 35 kg
10
Sur une base de calcul de 1 sac pour 3 m2





Cet après midi nous avons demandé un premier devis à la SIMC Manosque. Le prix correspond à ce que je pensais. Nous allons quand même aller démarcher ailleurs.

Samedi 3 avril 2010


J'ai du renfort qui est arrivé de l'Yonne. Nous commençons par ouvrir une tranchée autour de la maison pour la pose du drainage. Le sol est souple et se travaille bien.



A la fin de la journée, nous avons ouvert les trois quarts de la tranchée. En moyenne nous sommes sur 60 cm de profondeur et 40 cm de largeur.


Lundi 5 avril 2010


Nous continuons la tranchée pour le drainage. Nous matérialisons la pente des drains à 2% à l'aide de piquet en bois.


Mardi 6 avril 2010


Ce matin nous posons la "Protection Delta MS" contre le mur de la maison, là où nous allons entasser des pierres pour construire la terrasse. Ce film en plastique à bulles, protège le mur de l'humidité et permet d'équilibrer la poussée des matériaux.


Nous commençons à placer le film géotextile au fond de la tranchée, nous le remplissons de gravier roulé 20/40 en suivant la pente de 2%.

Mercredi 7 avril 2010


Mise en place du drain en PVC, remplissage de la chaussette en géotextile et de la tranchée avec du gravier roulé.
Nous avons du passer 8 tonnes de gravier. Vers 18h la pluie nous a obligé à arrêter.

Vendredi 9 avril 2010

Après un passage météorologique plutôt capricieux, nous pouvons enfin apprécier le retour du soleil. Cet après midi, nous continuons de creuser les tranchées du drainage, mais cette fois ci sur le coté ouest de la maison. Nous creusons en fin du réseau drainant un puits perdu qui doit faire environ 1.50m de profondeur.


Nous plaçons le profilé ainsi que le film de protection du mur "en plastique à bulles". En soirée nous installons le film géotextile en fond de tranchée pour le remplir de galets.

Samedi 10 avril 2010

Nous terminons la pose du drainage côté ouest. Nous remplissons le puits perdu de pierre et de gravier roulé.



Le plus pénible et le plus long, c'est d'arriver à former une chaussette pleine de gravier, qui entoure proprement le drain en PVC. Le but est de bien séparer les matériaux drainant de la terre végétale.

Mardi 13 avril 2010

Le drainage fini, nous commençons le piquetage des fondations de la terrasse. Le plus compliqué est de bien tracer les angles droits. Pour cela j'utilise le théorème de Pythagore et la méthode des 3/4/5.


J'ai prévu une tranchée de 40 cm sur 40 cm. Je coulerai 30 cm de béton pour les fondations et le premier rang de parpaings sera 10 cm sous le niveau moyen du sol et 10 cm au dessus.

Mercredi 14 avril 2010

Une fois la bêche et la pelle affutées, nous ouvrons la tranchée des fondations de la terrasse. Malgré la pluie, le sol est plus dur que prévu.


Une technique toute simple s'impose, je défonce la tranchée à la bêche plate, tandis que mon père fini de sortir la terre du fond à l'aide d'une pelle.

Jeudi 15 avril 2010

Nous travaillons de nouveau sur l'ouverture de la tranchée.


En fin d'après midi, nous enfonçons des piquets bois à l'intérieur de la tranchée. Ces piquets me serviront de guide pour tirer à niveau le béton des fondations.

Samedi 17 avril 2010

Nous avons fait venir la commerciale de chez Bonifay, pour préparer au mieux l'arrivée du camion toupie. Pour l'instant le terrain est trop meuble. Nous avons pris rendez vous pour vendredi prochain, si le temps le permet.

Dimanche 18 avril 2010

Mes parents sont remontés "dans le nord" Smiley 0027.gif il faut pourtant que le travail continue d'avancer.
Le niveau haut des fondations du coté ouest était trop haut, il a fallu descendre tous les piquets de 4 cm. Je découpe et pose la semelle en ferraille. Ensuite j'attache tous les morceaux à l'aide de fil de fer recuit.


La position n'est pas spécialement bon pour le dos, mais elle a le mérite d'être efficace.


Jeudi 21 avril 2010

Rien de mieux qu'un peu d'activité manuelle en rentrant du travail, alors je termine la pose du chaînage en fer.


Ces fers vont permettent de rendre le muret en parpaings plus solide.


Vendredi 23 avril 2010

A notre grand désespoir, la pluie a fait son apparition dès 7h30 du matin. J'ai un peu les boules, il a fait beau toute la semaine et c'est le jour où la toupie de béton doit venir pour couler les fondations que le temps change. Nous avons du décommander.


Mardi 27 avril 2010

Le soleil a bien voulu rester avec nous. Ce matin, nous avons donc pu couler le béton des fondations de la terrasse.
Le chauffeur de la toupie est arrivé vers 10h45 et est reparti à 11h30.


J'ai appris une petite astuce. "Il vaut mieux étaler le béton dans la tranchée avec le dos du rateau plutôt qu'à la pelle".


Le béton liquide a tendance de lui même à se stabiliser de niveau. L'opération se déroule bien, je pensais en baver un peu plus.


A 14h30 le livreur nous apporte les parpaings. "Oh les jolies Legos" nous allons pouvoir nous amuser.



Samedi 15 mai 2010

Après un épisode météorologique plutôt désastreux pour la saison, nous commençons enfin à retrouver le soleil. Météo France nous annonce un week-end ensoleillé. Nous pouvons donc reprendre les travaux de la terrasse.
Nous commençons par calculer le niveau du premier rang de parpaings sur la totalité de la terrasse.


Même si le cadre n'est pas encore bucolique, c'est toujours un plaisir de manger dehors au soleil.
Cet après midi je met en route la bétonnière électrique que m'a prêté mon voisin. Je commence à aligner les parpaings.

Dimanche 16 mai 2010

Je continue à placer le premier rang de parpaings. La journée devient assez monotone. Elle se résume à faire tourner la bétonnière, étaler le mortier, caler de niveau les parpaings.




On a beau appeler ce travail "du gros oeuvre" il faut tout de même être assez rigoureux quand à la pose.

Samedi 22 mai 2010

La pose des parpaings continue. Ce soir j'ai terminé le premier rang sur la totalité du linéaire.

Samedi 29 et Dimanche 30 mai 2010

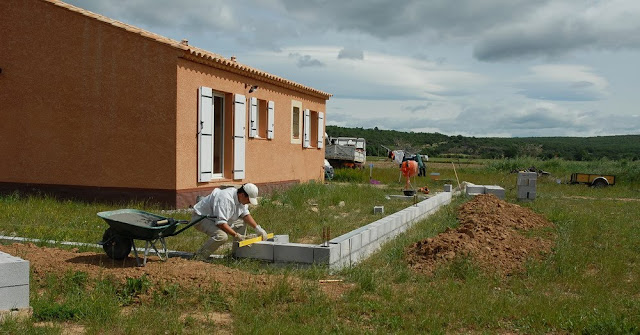

J'ai commencé par fabriquer un coffrage pour couler un bloc en béton au dessus du drain "qui entoure la maison" à hauteur du premier rang de parpaings.
Ensuite j'ai commencé le deuxième rang de parpaings.


L'alignement et la pose se fait sans grosse difficulté.
Il a fallu que je retourne chercher 500 kg de sable à maçonner et 4 sacs de ciment. Nous commençons à estimer le volume de pierre que nous aurons besoin pour remplir l'intérieur de la terrasse. Le tonnage est assez impressionnant. La terrasse ayant une surface de 138 m2 il va nous falloir 86 tonnes de "Ballast" pour tout remplir.

Dimanche 13 juin 2010

La semaine dernière l'entreprise "Bonifay" nous a livré 30 tonnes de Ballast concassé 20/60 sur les 80 tonnes prévus.
Notre voisin est venu nous étaler les matériaux avec sa mini pelle. Cela m'a fait gagner une bonne journée de travail. Aujourd'hui j'ai continué la deuxième rangée de parpaings. La terrasse commence à prendre forme.


Même si le sol n'est pas encore très stable, nous avons placé la table et pouvons manger dehors.

Samedi 19 juin 2010

En cette période, c'est vraiment la course. Je navigue entre le potager et nos ruches, il me reste peu de temps à consacrer à la maison.
Cet après midi mon voisin me prête son chargeur. En effet, il nous faut déplacer deux tas de terre pour que nous puissions vider le ballast sur le coté ouest de la terrasse.




C'est un vrai plaisir de travailler avec un tel engin. Je déplace les tas en 20 mn alors qu'à la brouette j'aurai dû mettre la demie journée.


Cet engin se manie avec une réelle simplicité, c'est un vrai jouet.

Jeudi 24 juin 2010

Je commence la troisième rangée de parpaings. En fin de journée j'ai fini le coté Est. J'arrive pile au niveau de la cornière en plastique marron " Delta MS". Cet après midi je suis allé chercher 500 kg de sable et deux sacs de ciment chez "Bonifay". J'utilise un peu plus de matériaux que prévu.

Vendredi 25 juin 2010

Je continue la pose des blocs béton. J'ai presque fini le troisième rang du coté Sud.

Mardi 29 juin 2010

Aujourd'hui c'est la dernière ligne droite, ce soir j'aurais terminé la pose des parpaings.


Voilà qui est fait !!!
Dès que j'aurais quelques jours de repos je vais taper dans les tas de terre pour commencer à former la butte en pente douce contre la terrasse. Les camions pourront ainsi vider le "Ballast" sans abimer les parpaings.

Lundi 05 juillet 2010

Je passe la journée à conduire le chargeur de mon voisin pour niveller la terre devant la terrasse.


C'est vraiment impressionnant le travail que l'on peut faire avec un tel engin. J'ai du déplacer 60 m3 dans la journée, alors qu'à la brouette il m'aurait fallu 7 à 8 jours et avec les courbatures en prime.
Je finis le gros du nivellement à la pelle.



Je ne fignole pas trop car des camions vont monter en reculant sur la pente, pour nous livrer du "Ballast".





Vendredi 09 juillet 2010


Chaleur caniculaire pour sur la journée. Hier nous avons reçu notre livraison de cinq camions de Ballast. Ce matin, dès 8h, je commence du coté Est à étaler ces cailloux. Marie m'arrose régulièrement avec le tuyau d'arrosage pour me rafraichir.



Samedi 07 août 2010


Après avoir passé un mois de mon temps libre dans le potager, je commence enfin à avoir un peu de temps à consacrer aux travaux de la maison.
Ce matin, à la fraîche, j'étale le tas de ballast coté ouest de la terrasse. J'avance bien et je ne souffre pas trop de la chaleur car ce coté de la maison reste à l'ombre jusqu'à 13h.


Dimanche 08 août 2010


Ce matin je continue le nivellement du ballast, mais cette fois ci c'est le coté sud. Vers 9h mon voisin arrive sur son chantier. Je crois qu'il a un peu pitié de ce terrassier qui fait tout à la pelle. Il arrive dans la foulée avec sa mini-pelle.






Le nivellement est terminé une heure et demi après. Ah, c'est beau d'avoir des engins. En tout cas un grand merci à lui, il m'a évité deux bonnes journées de travail pénible.






Par contre il manque un peu de ballast. Il va falloir faire rentrer un camion et cela devrait suffire.
