jeudi 19 mars 2009

Installation des portes, fenêtres et volets


Jeudi 19 mars 2009

Voilà, les charpentiers ont terminé; au tour du vitrier/serrurier.
Les fenêtres et portes sont posés dans la journée. Demain, il pose les volets et nous pourrons dire que la maison sera hors eau/hors air.



Nous commençons donc les devis pour assurer la maison car à ce stade le constructeur nous l'oblige.
Avoir des portes c'est bien, le seul problème c'est qu'une fois les ouvriers partis nous ne pourrons plus rentrer chez nous. Pour des raisons d'assurance nous aurons les clefs en fin de chantier et pas avant. Cela va être à nous de jongler le matin et l'après midi pour être présent sur le chantier pendant les horaires des ouvriers.


Vendredi 20 mars 2009

Aujourd'hui c'est le premier jour du printemps et bien l'hiver n'a pas dit son dernier mot, il fait un froid de canard.
Ce matin Marie est passée voir le vitrier. Ouille, les premiers "couac" commencent.
Il se préparait à installer la porte du garage sur l'intérieur alors que nous souhaitons l'avoir sur l'extérieur. Le vitrier a donc stoppé la pose. Le souci, c'est que sur le plan de la maison l'ouverture est bien sur l'intérieur et nous n'avions pas relevé l'erreur. Le constructeur rechigne à nous changer la porte, il nous confirme sa décision lundi prochain.


A par ce petit souci le vitrier a bien bossé. Il nous restera dans les mois à venir à peindre les volets de la couleur de notre choix.


Lundi 23 mars 2009

Mairie-Claire avait rendez vous cet après midi avec le conducteur de travaux. Plusieurs points ont été abordés.

1/ La porte de garage: il faut avoir l'aval du bureau d'étude pour commander le modèle qui nous convient. Nous n'avons pas pu les joindre aujourd'hui, nous essayerons demain. Il y aurait cinq semaines de délai pour l'avoir.

2/ L'écoulement des eaux usées de la machine à laver: le bureau d'étude a eu tord de nous proposer l'évacuation dans le garage à l'opposer du mur en commun avec la maison. En effet le garage n'étant pas monté sous vide sanitaire il est impossible de faire traverser le tuyau d'évacuation des eaux sous la dalle en respectant un certain pourcentage de pente. La machine à laver sera donc contre le mur de la maison et c'est justement ce que l'on voulait éviter.

3/ La dalle du garage: elle a été faite à la va vite. Même pour un garage nous la trouvons vraiment moche. Le conducteur va faire revenir l'équipe des maçons pour qu'ils nous fassent un réagréage.

Le chantier va s'arrêter pendant cette semaine. Le plaquiste est sur une autre construction, il va nous falloir réapprendre à patienter.

La surprise du jour: nous avons reçu une lettre du trésor public nous réclamant des taxes locale d'équipement "TLE" et taxes assimilées, exigibles suite à l'obtention de notre permis de construire.  C'est nouveau, cela vient de sortir.
Le montant à payer est de 2182 € payable en deux fois et sur deux ans. Ces taxes sont calculées sur la surface de la maison. Il vaut mieux avoir une petite maison.
Il y a des jours où nous ressemblons vraiment à des vaches à lait.


Dimanche 5 avril 2009

Cet après midi nous passons sur le terrain vider une remorque de pierres qui nous serviront ultérieurement pour réaliser la terrasse.
Nous avons la bonne surprise de voir que les maçons sont passés. Ils ont refait le dessus de la dalle du garage. C'est nettement mieux.
Nous attendons toujours le plaquiste. Il commence sérieusement à se laisser désirer.

lundi 16 mars 2009

Mise en place de la charpente et pose des tuiles



Lundi 16 mars 2009

Comme promis les charpentiers sont présents sur le terrain et les maçons continuent de monter les murs du garage. Alors là, je suis bluffé, on peut dire qu'ils sont sacrément bien organisés.


La charpente "fermette" est installée dans la journée. C'est un vrai jeu de Mikado, mais ordonné.


En fin de journée les charpentiers commençaient à installer le rang de génoise.


Mardi 17 mars 2009

Ce soir j'ai le plaisir de regarder notre toit couvert de tuiles. Nous avons eu beaucoup de mal à choisir la couleur des tuiles, le résultat correspond tout à fait à ce que j'espérais.


Le garage a bien avancé, les murs et la charpente sont terminés. Ils devraient couler la dalle dans les prochains jours.

Mercredi 18 mars 2009

La toiture est quasiment terminée et la dalle du garage coulée.


Les appuis de portes et de fenêtres sont réalisés et bien faits.


Le conduit de cheminé est posé et relié à la souche.



lundi 2 mars 2009

Elévation des murs en brique


Lundi 02 mars 2009

Aujourd'hui les maçons ne sont pas venus sur le terrain, par contre un livreur est passé et a déposé plusieurs palettes de briques.


Demain, les maçons devraient commencer à élever les murs.
Du coup, nous prenons peur. Le chantier ne va t'il pas trop vite?
Nous avons entendu parler de 28 jours de temps de séchage pour la dalle et le conducteur des travaux nous dit que 3 jours suffisent.
Ce soir je me renseigne sur internet. Je tombe sur des sites qui précisent qu'en trois jours une dalle atteint 41% de sa résistance et supporte déjà 200 tonnes au m2. Nous croisons les doigts pour qu'ils aient raison.
En effet il est facile de dire au constructeur d'attendre 28 jours, mais ensuite, quand reverrons nous l'équipe de maçons.

Mercredi 04 mars 2009

Marie-Claire est passée sur le terrain à 10h30. Un camion de la SIMC livrait à nouveau des palettes de briques. Ensuite les maçons sont  partis ils avaient froid. La pluie est arrivée vers 13h.


Depuis hier, ils ont commencé à monter quelques briques. Logiquement nous devrions les revoir demain.

Lundi 9 mars 2009

Nous avons des maçons frileux. Ils sont restés bien au chaud en attendant le soleil de ce jour.
En tout cas aujourd'hui cela avance. Ils montent les murs à vitesse grand V. Ils devraient nous consacrer la semaine entière.


Nous commençons à entrevoir les emplacements de certaines ouvertures.



Mardi 10 mars 2009

La météo est avec nous, ça monte, ça monte !!!



Pour la première fois je peux commencer à me pencher par la fenêtre. Je m'amuse à regarder les vues, de la salle à manger, de la chambre à Gaëlle ...



Elle n'est pas grande cette cahute, mais je lui trouve déjà un charme fou.


Mercredi 11 mars 2009

Les maçons ont commencé à placer les planches de coffrages pour couler les linteaux des ouvertures.


Sinon, nous venons de recevoir le devis de ERDF "Électricité Réseau Distribution France". Cela fait au moins huit mois que nous l'attendons, heureusement qu'ils nous doivent plus que la lumière. Le montant est bien sur plus élevé que notre estimation, mais heureusement cela passe encore pour notre budget.
Coup de gueule: c'est quand même incroyable d'acheter un terrain, de faire construire et d'être complètement à la merci des prix de ERDF. Pas le choix, il faut payer sans rechigner sinon dans six mois nous n'aurons toujours pas de courant à la maison.


Jeudi 12 mars 2009

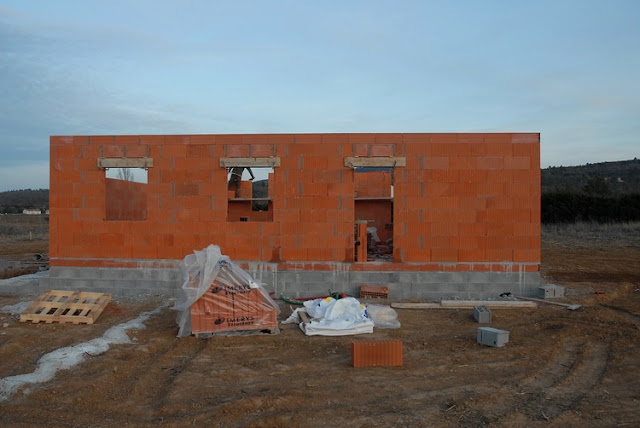

Voilà la façade en briques "côté Ouest" est terminée. Ils commencent à poser les linteaux sur la façade "Est".



Logiquement ils devraient travailler demain, samedi et dimanche, pour finir les murs lundi dans la journée. Je dis "logiquement" car aujourd'hui il y a eu de l'animation sur le chantier. Nos voisins se sont faits cambrioler durant la nuit. Ce matin la gendarmerie est venue constater, expertiser. Ils ont interpellé oralement notre équipe de maçons qui travaillaient sur le chantier. Pas un avait sa carte de séjour sous la main. Ils sont donc convoqués demain matin à la gendarmerie. Le responsable de l'équipe était vraiment contrarié, je lui ai proposé de me présenter avec lui, il n'a pas voulu. Je lui ai dit que s'il était en règle et s'il n'avait rien à se reprocher sur le vol et bien il ne risquait absolument rien, c'est juste un contrôle de routine.

Vendredi 13 mars 2009

Youpiiii les murs se terminent. Le temps est printanier, les températures très douces donnent des ailes aux maçons.


En parlant des maçons et bien tout c'est bien passé chez les gendarmes.
Ouf, cela va nous faire un gros poids en moins.


Ce soir j'ai la bonne surprise de trouver une partie de notre charpente livrée sur le terrain. En fin de compte je préfère le vendredi 13 au jeudi 12.


Samedi 14 mars 2009

Voilà, les murs sont terminés. Les maçons ont nettoyé l'intérieur de la maison et commencent maintenant à construire le garage.


Lundi nous devrions avoir une équipe de charpentier.


Dimanche 15 mars 2009

On peut dire que les maçons turbinent.
Aujourd'hui ils ont terminé les deux faîtages de la maison.



Lundi nous devrions avoir deux équipes, les maçons pour le garage et les charpentiers.
